〈リフォーム事例〉庭を3台車が止めれる駐車場へ🚗 【江別市内】

今回リフォーム事例をご紹介するのは、弊社を以前から知って頂いていた江別市内のお客様です❣

お庭を車を3台留めれる駐車場にしたいと外構工事のご依頼いただきました。

以前までは、玄関前に2台留めていましたがもう1台車を駐車するスペースがなく、雪が降る前にお庭を撤去し、駐車場にしたいとのご要望でした。

雪が多く降る江別では融雪槽がないと不便との事で、融雪槽は撤去しない方向で打ち合わせを致しました。

また2台用のカーポートも新設したいとの事でしたので、融雪槽に干渉しない箇所で取付位置を念入りに打ち合わせをして工事を行いました。

カーポートも当初は6本柱を予定しておりましたが、融雪槽に干渉してしまう為2台用4本柱耐積雪量1.5mのカーポートを新設しました。(メーカー:三協アルミ G1-R)

ご依頼をいただいていたのが、去年の7月中旬でしたが一昨年の大雪の影響でカーポート新設工事依頼が殺到しており、工事を行えたのが11月末頃になってしまいましたが

カーポート・舗装業者さんに日程の協力をしてもらい、12月前に無事完工する事が出来ました✨

お客様もお忙しい中、お車のご移動やご都合を合わせていただき大変助かりました。

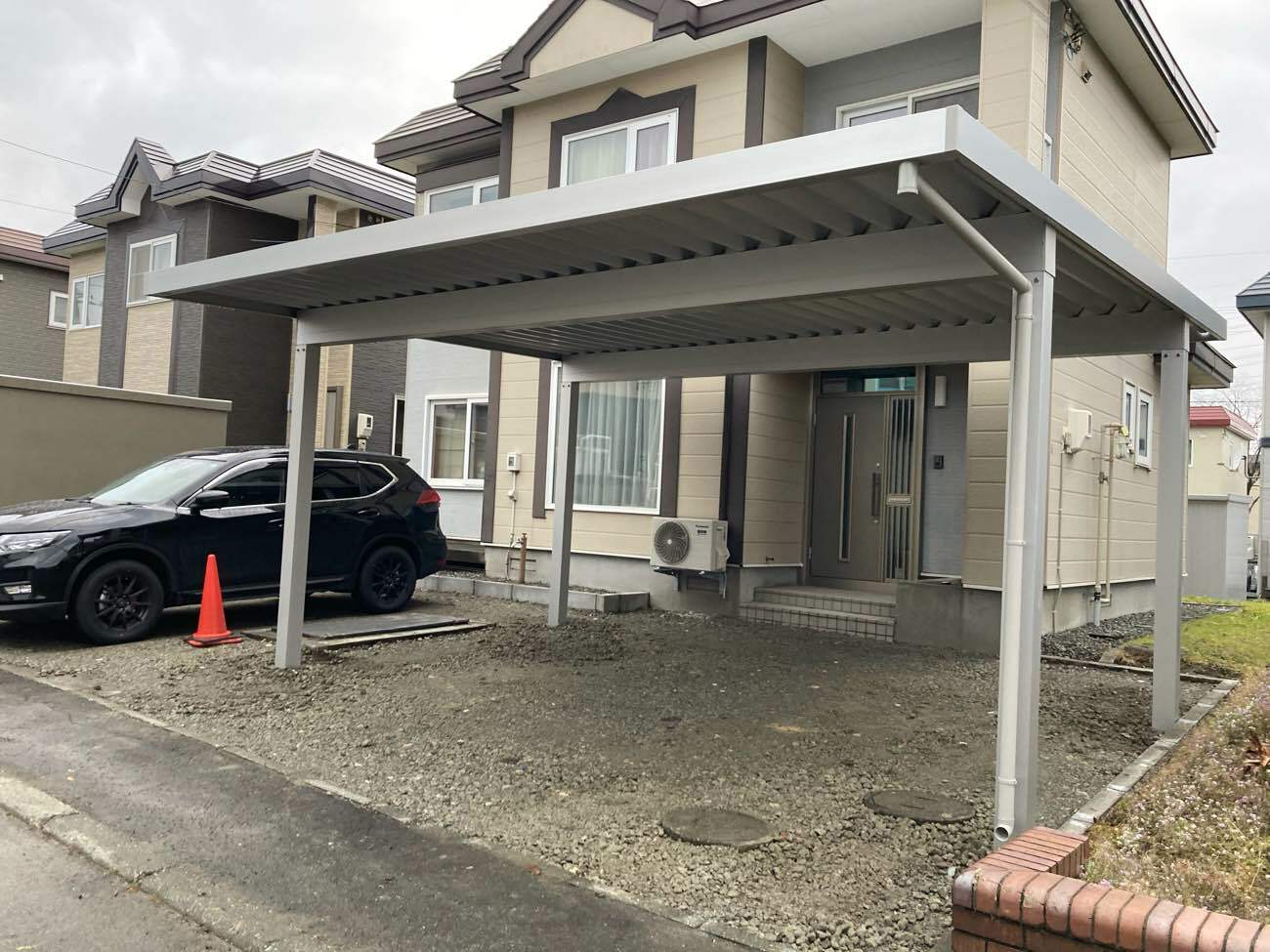

☟外構工事完工写真がこちら☟

また外部塗装工事も一緒にご依頼していただきました。

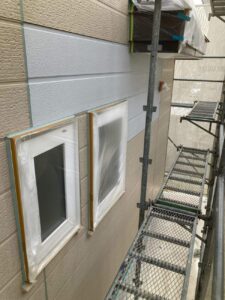

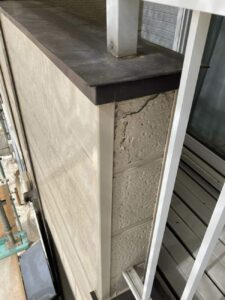

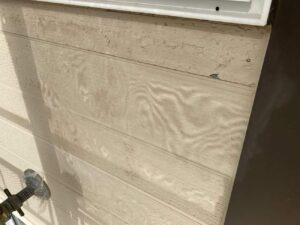

数カ所既設の窯業系サイディングが劣化している箇所があり、そのままでは塗装が出来ない為近似柄のサイディングで張替いたしました。

○弊社ではコーキングは重ねうちではなく、打ち替えをオススメしております。

打ち替えすることによって、耐久性や外壁目地の隙間をしっかり埋めれるため防水性も良くなります。

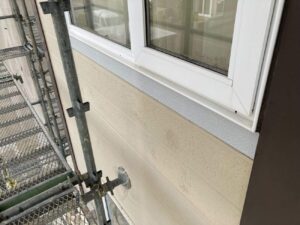

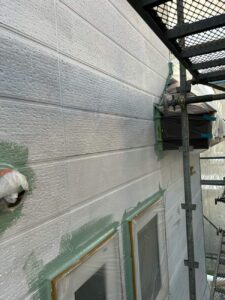

○外壁塗装の際は、シーラー材で下塗り後仕上塗装を2回いたしました!

下塗をすることで、仕上塗料の密着性を高めます。

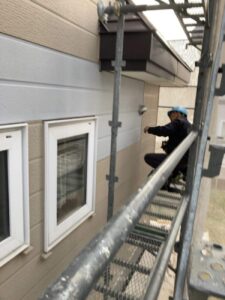

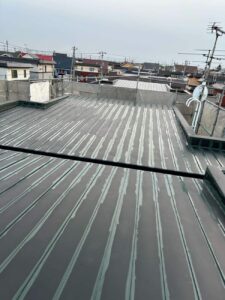

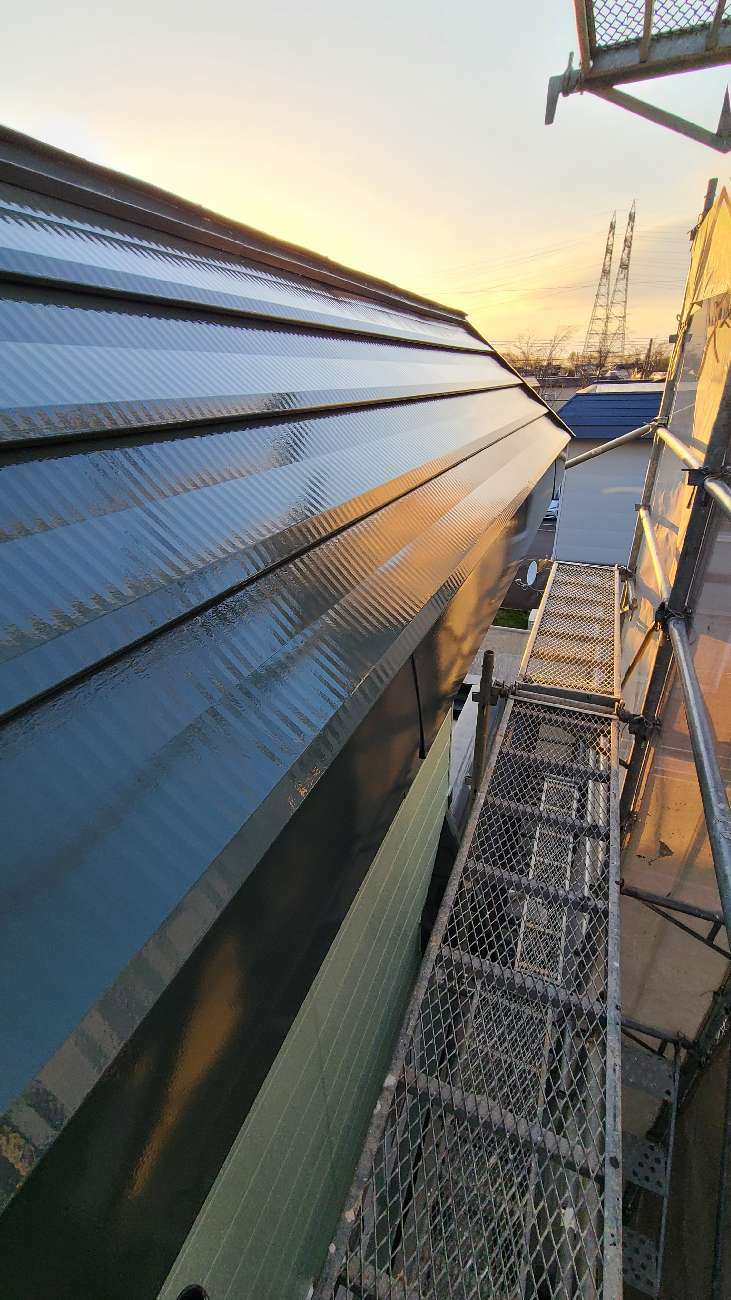

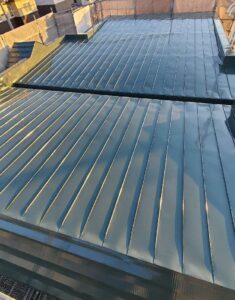

○屋根塗装時は、仕上塗装を板金全体に塗装する前に、ハケでしっかりとハゼ部や立上り部を塗装後にローラーで塗装しております。

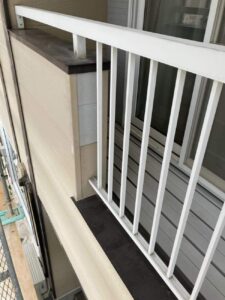

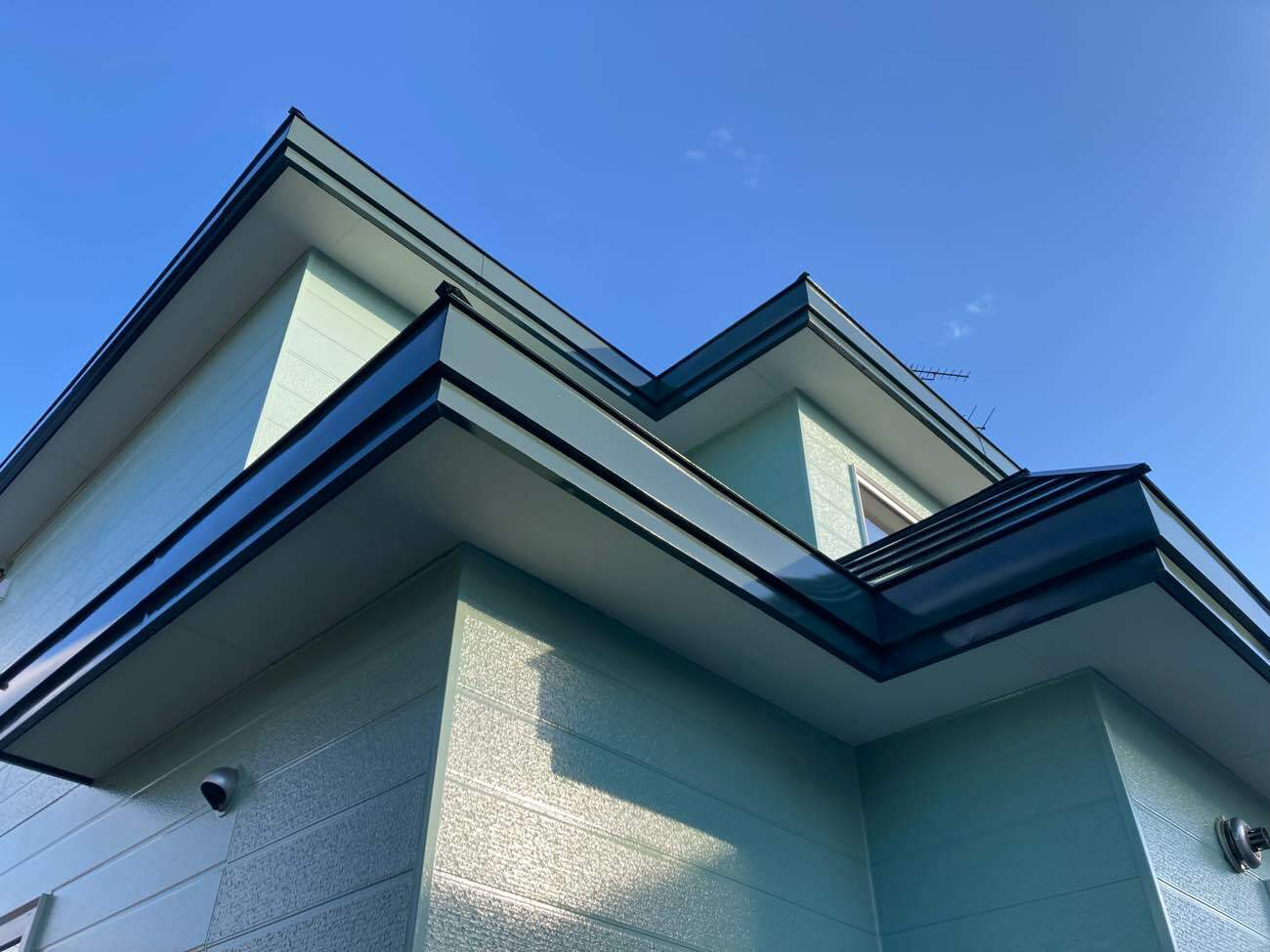

⭐ 外壁塗装の際は、足場を全面に架けるので屋根・破風の塗装を一緒に行うことをお勧め致します⭐

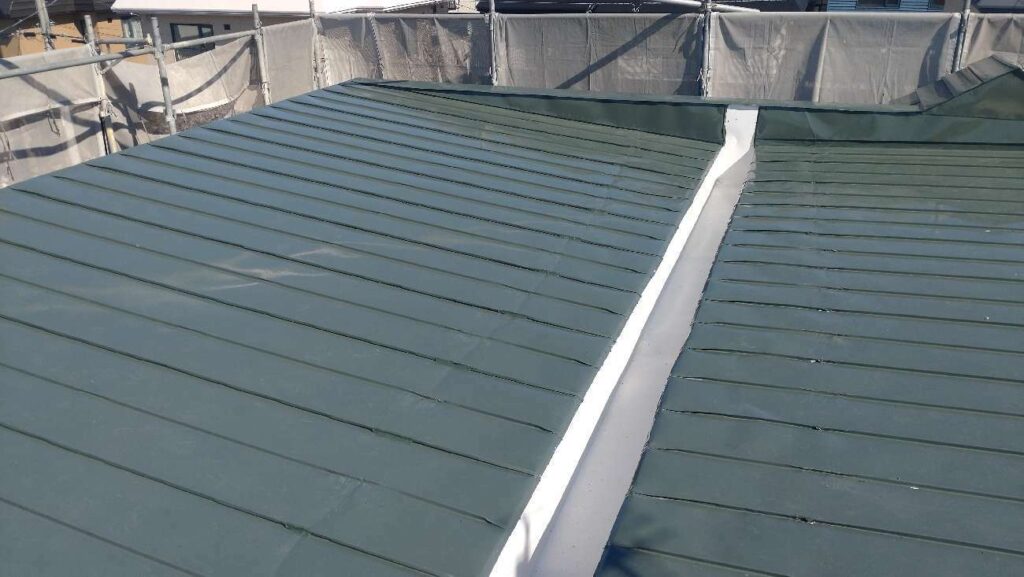

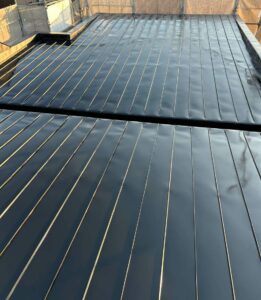

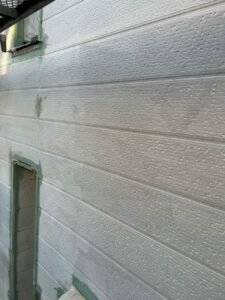

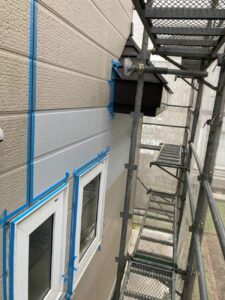

☟塗装工事完工写真がこちら☟

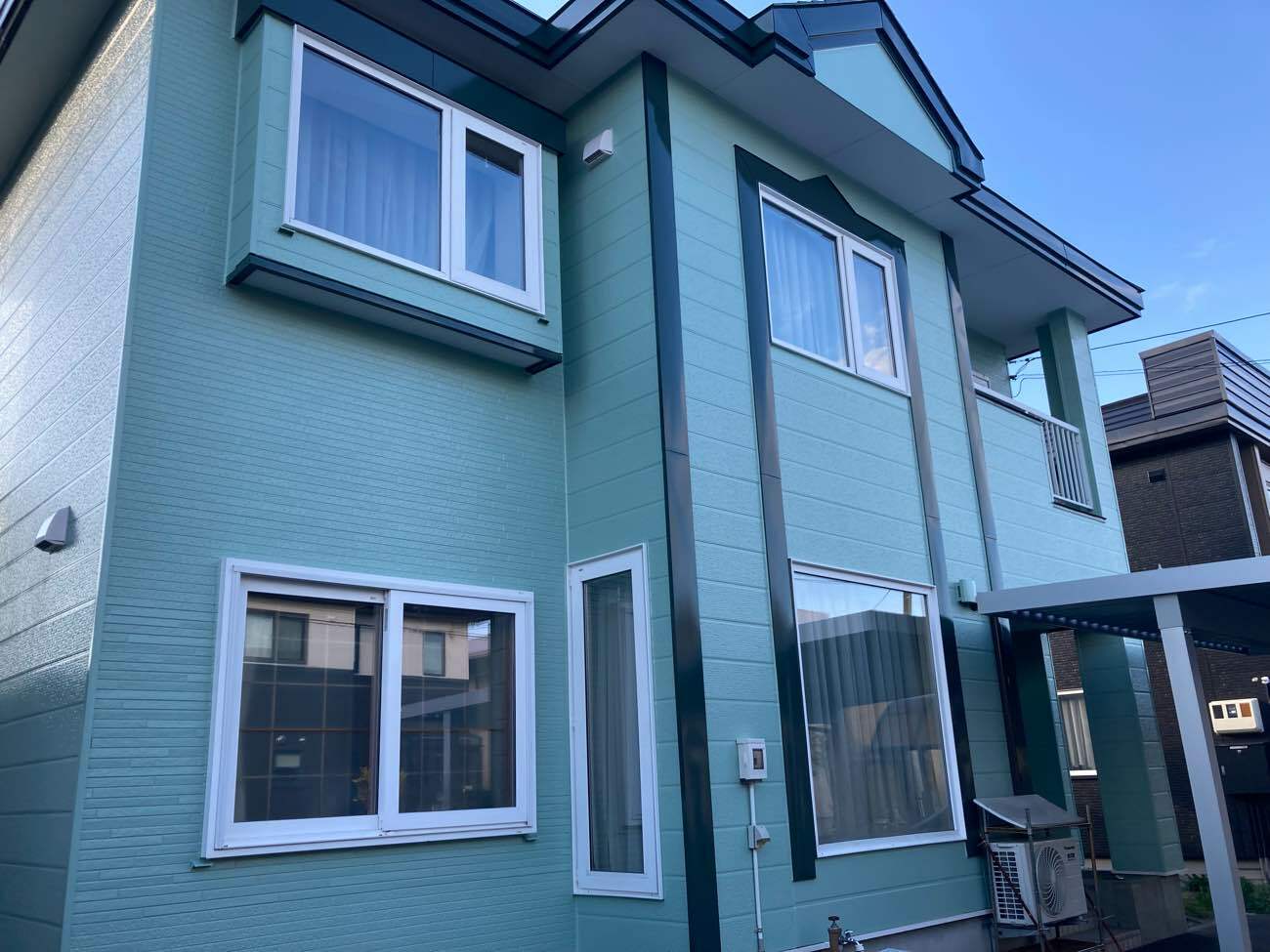

☟工事完工全体写真がこちら☟

今回の工事施工期間は、

カーポート工事:約3週間(庭解体:2日間、カーポート組立:1日、舗装:1日)※各業者との日程調整の為、期間が長くなりました。

外部塗装工事:約1か月 ※天候や結露、他現場との日程調整がある為、約1か月を目安でみていただければ幸いです。

住宅街のため着工前のご挨拶、掃除、音対策など近隣の皆様への配慮も心がけて施工致しました。

施工時期が外構工事と塗装工事で年を越えての長期工事となってしまいましたが、外構工事は雪が降る前に施工を終えれたので、お客様にはとても喜んでいただきご満足いただくことができました。

ご依頼いただき、誠にありがとうございました!

船木建設は、より良い暮らしになりますようお手伝いさせていただきます☺

★お問い合わせはこちらまで→ お問い合わせフォーム📞✉

#リフォーム #江別市 #工務店 #江別リフォーム #外構工事 #カーポート新設 #三協アルミ #外部塗装工事
